1956年以来,在水源缺乏地区先后兴建的引水蓄水工程有大、小型水库各1座,灌溉扬水站5处,拦河引水、提水工程6处,自流灌溉工程3处,引、提水能力为154.9立方米/秒,设计灌溉农田41.2万亩,共投资665.85万元。1956~1983年,累计灌溉面积158.52万亩。
一、水库
纪台水库 位于纪台乡孟家庄以东,东起田马村西,北至丁家尧河,南界吴庙,是一座平原水库。规划占地面积3.8万亩。由昌潍专区水利建设指挥部勘测设计,山东省水利厅批准,寿光县组织施工。整个工程包括引水、蓄水和放水三部分。引水工程在岳寺李村以南弥河上建拦河溢流坝一座,长363米,三合土坝体。在弥河右岸吕家村北开渠3500米,引水入库,引水能力为40立方米/秒。在弥河左岸亦设小型引水闸1处,引水向西,囤坝蓄水,坝长13.5公里。水库修放水洞2处,田马村西1处,陶官村南1处。水库总库容原规划1.21亿立方米,山东省政府审批为0.8亿立方米,寿光县按1亿立方米规模施工,最大淹没面积为3.4万亩。1959年11月动工,出动民工3.2万人,共完成土方361万立方米,投资172.6万元,其中县筹款18.6万元。用于安置移民、扶持困难户和土地补偿费用66.9万元,其中土地费3.3万元,安家费1.82万元,牲口补偿费2740元,租赁费1021元,困难队补助1.52万元,房屋补助、补偿费59.8万元,其他补偿费839元。此水库未见效益,仅于1960年汛期充水1次,达1000万立方米。库内淹没耕地9000亩,坝下渗水严重。截水沟未按设计筑成,排水不畅,水库外围大片土地出现沼泽化、碱化现象。宋家、毕家、西里等6个临库村庄房屋安全受到威胁,一般住房墙壁洇潮半米以上,倒塌房屋200间,受害群众纷纷要求解决渗水问题并缩小库容,更有部分群众吁请废库还耕。1963年汛期,溢流坝北端冲砂闸被冲毁,为确保岳寺李村安全,根据地区防汛指挥部的决定,炸除了拦河溢流坝。今围坝已拆除,外迁农民大都返回故乡重建家园,耕耘生息,复旧如初。兴建水库遗留的一些棘手问题,政府花费了大量的人力、财力(包括因公伤亡抚恤费2.59万元)始得解决。
双王城水库 位于本县西北部的卧铺乡寇家坞村北,原系滞洪洼地,名双王城大洼。建此水库是为夏、冬季引蓄弥河水,春、秋季放出灌田洗碱。1971年,经县、社多次勘察,制定了“双王城水库初步规划设计任务书”,由昌潍地区生产指挥部批准,列为1972年度基建工程项目。整个工程由大坝、截渗排水沟、引水渠、进水闸及放水枢纽组成。库形近似长方形,南北长平均2.71公里,东西宽平均1.96公里。总库容为1206.5万立方米。其中兴利库容1060万立方米,死库容为146.5万立方米。水闸前水位为5.75米,库中加大水位为5.70米,正常兴利水位为5.50米。
1972年3月,县成立了双王城水库施工指挥部,4月动工兴建大坝、截渗沟,历时30天竣工。大坝均为均质(粉沙)大坝,长8.9公里,平均坝高3.1米。截渗沟深2米,底宽10米,位于大坝外坡脚50米处。5月初动工建进水闸,跨度2米,4孔,梁格式平行闸门,由5吨手摇启闭机控制,位于水库东南角。11月底完成了除安装启闭机以外的全部工程;放水闸枢纽于1973年8月动工,10月底完工;引水渠上接张僧河,全长9.33公里,过水能力10立方米/秒,1974年4月初施工,月底告竣;引水渠首进水闸和沿渠桥、涵、闸5座建筑物,于同年5月动工,7月底竣工。该水库工程共完成土方145.63万立方米,投用工日55.15万个,总投资30.44万元。自1974年汛期开始蓄水灌田,至1980年共计蓄水4058万立方米,灌溉农田9.8万亩次。1981~1983年,弥河断流,不能继续蓄水。

双王城水库 二、拦河闸 过去,县内无闸坝设施。建国后,先后在弥河、丹河等河流沿岸,兴建了多处拦河引水工程及灌区,至1989年,全县建成较大拦河闸坝17座(内有挡潮闸1座)。 引弥稻改工程 该工程1964年始建,由拦河引水枢纽和东西干渠三部分组成。引水枢纽包括拦河闸和东、西放水洞三项,主要用于南河、杨庄两乡部分村的稻改工程试点,控制灌溉面积5万亩。拦河闸位于南河乡郝家柳杭村东弥河分流上,闸孔宽1.5米,共16孔,总长39米,闸上设有1米宽人行便桥,拦河闸前的左右防洪堤上各建1座放水洞。1964年秋,县成立稻改工程指挥部,组织当时南河、官台、道口3社万名民工,开挖渠系土方工程,历时40天告竣,完成土方156万立方米。1965年2月开始兴建引水枢纽和田间渠系工程,5月竣工,共完成土石方43.74万立方米,用工日22.5万个。开支经费33.04万元。1965年9月,省计委与水利厅拨经费20万元,续建稻改工程。工程项目有二;一是建弥河鹿家拦河坝,抬高水位,确保水源,该坝始建于1965年9月,10月底告竣,二是扩大稻改区,续建田间配套工程,历经5个月,于1966年3月全部完工。共完成干、支渠9条,支渠建筑物85座。 整个工程共完成土石方296万立方米,投用工日93.6万个,投资69.8万元。自1966年4月启用至1969年,受益单位水稻连获丰收,平均单产400斤,高产田达千斤。后因弥河水量渐少,水源缺乏,到1970年不再受益。 弥河杨庄拦河引水工程 杨庄拦河引水枢纽位于北洛乡杨庄村东弥河上,为解决沿弥河两岸10多处乡镇部分村的农田灌溉和人畜用水而建。累计投资63.8万元。该工程由拦河引水枢纽,东、西干渠三部分组成。引水枢纽包括拦河闸和东、西放水闸两项。拦河闸坝全长240米,闸长155.4米,设闸门60孔,净跨2米,东20孔为叠梁闸门,西40孔为钢木结构横轴自动翻板闸门,桥面宽1.5米。在拦河闸前左、右河堤上各建放水闸1座,引水能力各为15立方米/秒。 1966年4月,兴建弥河引水枢纽工程,6月竣工,共完成土石方16.6万立方米,用工日13.2万个,投资37.73万元。1966年8月施工,东、西干渠分二期进行,于翌年春竣工。 1967年4月建成马塘闸,向北放水至营子村西;1973年建成牛头镇拦河闸,向双王城水库送水,1975年冬,张僧河开挖后,送水范围扩及南河、扬庄、卧铺、羊角沟4乡镇。 1978年3月起,将拦河闸原附设便桥改建为钢筋混凝土公路桥,桥面宽7.5米,6月竣工。共完成土石方3.5万立方米,用工日3.95万个,投资14.61万元。 东、西干渠的改建均依农田基本建设要求施工,1978年春动工,至5月底完工。共完成土石方29.3万立方米,用工11.4万个,投入材料费7.7万元。东干渠在与羊(角沟)一田(马)公路相交处建桥带闸两分水,其一继续沿二号县路南侧东去丹河,其二顺羊一田公路西侧北去上口镇东堤村而东入原渠。西干渠自渠首向西北入东张僧河,在尚家庄前建闸两分水,一股顺东张僧河北去,送水至羊角沟;一股向西入尚临干沟,在临泽村西入张僧河,到马塘闸再两分水,向北入马塘沟,向西到牛头镇闸入水库引水渠。 自1966年9月至1983年底,年灌溉亩次5.5万亩左右,累计灌田72.5万亩次。为解决北部人畜用水,平均每年送水600万立方米,累计送水1亿立方米以上。

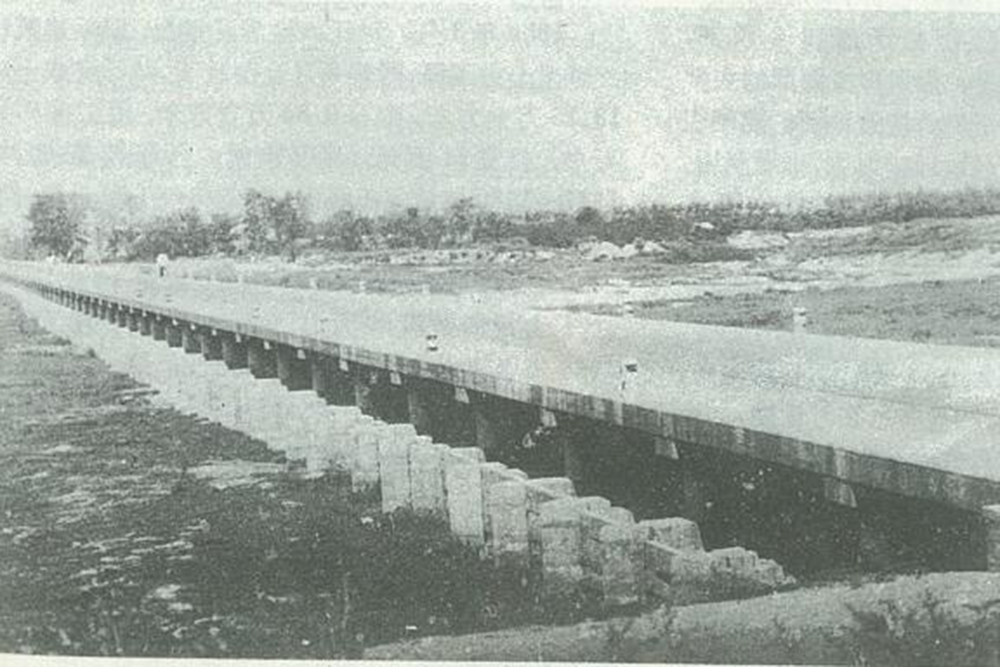

弥河杨庄拦河闸 周疃灌区拦河枢纽工程 位于本县东北部弥河下游,周疃村以东,分南北两灌区。控制灌溉面积8.73万亩,主要受益单位是大家洼镇的周疃、新兴、双河等19个村庄和侯镇的北宋岭等6个村庄。系1971年昌潍地区生产指挥部批准的基本建设项目。在弥河上建有拦河枢纽工程。 拦河枢纽工程由拦河闸,南、北渠首进水闸组成。拦河闸全长34.4米,共13孔,孔宽2米,安装立轴混凝土梁格钢丝木网水泥闸门,拦河闸两边安装有水轮泵设施,闸上设有4米宽交通桥。为防治闸前淤积,在闸下又设冲刷闸26孔。拦河闸前各建南、北灌渠进水闸1座。南灌区进水闸2孔,北灌区进水闸3孔。北灌区总干渠长2850米,总干渠下设干渠3条,南北向支渠24条。1971年11月到1972年8月,完成了北灌区的枢纽工程和渠系工程。南灌区从渠首向南出干渠,在270米处折向东,长1.1万米,南北向支渠17条。于1972年秋组织施工,年底完成1条长达3000米的干渠和3条支渠。引水枢纽与南北灌区共完成土石方118.2万立方米,用工日44.28万个,投资44.96万元。1973年、1975年和1977年,又对北灌区工程进行了配套和修复。至1983年底,全灌区累计投资56.76万元,国家投入工程补助粮48.58万斤。 该工程自1973年春交付使用,所灌溉之土地,产量渐增。1979~1983年,因弥河断流而失效益。 丹河分流引水提水工程 位于丹河下游。1972年建成,主要受益单位是侯镇的挑沟子、北寨、地沟等42个村,可灌面积4.72万亩,灌排均宜。 整个工程由引水枢纽、丹河分流、引丹干渠以及排灌两用沟等部分组成。引水枢纽包括丹河拦河闸、分流进水闸和引丹干渠进水闸3项。分流进水闸,设闸门5孔,孔宽2米,用5吨启闭机控制。在分流口东侧建丹河拦河闸,设闸门7孔,孔宽2米,上面附设5米宽生产桥。1974年10月动工,年底完工。 丹河分流呈南北向,分流口位于侯镇马家村西北,向北至宋家岭村北入弥河,全长12.9公里。1972年3月动工,4月完工。引丹干渠,全长5.5公里,送水能力2立方米/秒,但未能配套。沿分流在北寨村东北建有固定式扬水站1座,扬水能力0.8立方米/秒。分流引水时,沿两岸村队可安机提水灌田。引丹干渠未能配套。灌排两用沟5支,东西向2支,南北向3支,总长32.5公里;1971年10月动工,11月完工。全部工程完成土方219.24万立方米,用工日60.7万个。总投资13.07万元。 1972~1979年,沿分流两岸村庄提水灌田,粮食产量增加。惜因缺乏完整通盘设计,未形成灌区。 丰产河排灌工程 该工程位于道口乡西部,属围滩河治理工程的一部分,为道口乡西部的主要排水系统,上游在鹿家庄子村西接通弥河,建闸引水,引水能力16.2立方米/秒,以排为主,排灌两用。1976年3月动工,同年6月工成,共完成土石方62.93万立方米,用工22.77万个,投资13.26万元。全工程包括引水闸、丰产河、沿河提水设施以及配套建筑物4部分。引水闸跨度2米,2孔,用5吨手摇启闭机控制。丰产河全长18253米,南北走向,在北单村设有扬水站1座,其他多系临时设施。 建成投用后,提水灌溉收到一定效益。1977~1978年,每年灌水1~2次,受益粮田亩增3成以上。1981年后,弥河枯竭,无灌溉效益。 弥河分流引提水工程 位于南河乡东部弥河分流两岸。沿河分散建站提水,并利用原稻改工程引弥河分流水灌溉农田。该工程由稻改拦河闸及沿分流两岸8座小型扬水站组成。引水借用稻改拦河闸枢纽。扬水站的布置,由南而北,依次递排;南河乡袁刘村东南1座,吴营村前1座,中营村北2座,南岔河村东分流左、右岸各1座,北岔河村东分流左、右岸各1座。 1977年秋,将原稻改西干渠改建成1条长达4800米的新干渠,完成土方14.5万立方米,用工日3.6万个。新渠建成后,因分流断水未生效益。 道口电灌站灌区提水工程 该灌区位于县北部弥河下游左岸,为解决该区域内的人畜用水与农田灌溉而建。 灌区工程由提水枢纽和灌区渠系建筑物两部分组成。提水枢纽包括电灌站和引水防洪闸。电灌站安装两台55千瓦电动机组和两台丰产50型水泵,扬程4.5米。引水防洪闸在集中池前与电灌站连为一体。渠系主要建筑物有南大公路虹吸、干渠节制闸和尾水闸等。灌区内干、支渠5条,长13.3公里,干、支沟5条,长14公里。 1979年春,经县水利局勘测设计,呈报地区水利局获准后,即动工兴建。提水枢纽和渠系主要建筑物于1980年3月开工,同年10月工成。灌区土方工程于1980年秋开始,同年11月竣工。整个工程总计完成土方14.6万立方米,用工日6.6万个,投资14.5万元。电灌站自建成以来,仅于1981年10月底试机放水一次,后因弥河断流,未发挥作用。 丹河杨营灌区引水工程 该灌区位于稻田镇杨营村北老丹河两岸,利用老丹河中游河底高于两岸地面的条件在河上建坝引水,用以灌溉农田,系本县有史以来最早的有控制的自流灌区。整个灌区东西宽3.5公里,南北长8.3公里。灌区内有东西2条干渠,呈南北走向,支渠11条,呈东西走向。灌区枢纽由拦河溢流坝和东西穿堤引水闸组成。 1956年3月,动工兴建灌区枢纽、渠系建筑物及渠系土方工程,同年6月全部竣工。共计完成土方18.28万立方米,砌石0.84万立方米,用工日8.56万个,投资11万元。灌区建成,当年即获效益,1957~1960年曾用于灌田。随着丹河上游水库、闸、坝等拦蓄工程的修建,水源绝而灌区废。 打渔张引黄灌溉工程 设计流量10立方米/秒,计划灌溉面积50万亩,分两次施工。前期工程于1958年春动工,由打渔张工程指挥部统一领导。范围西起广饶县,东至羊临公路,北倚小清河,南介台头镇大坨、北洋头和牛头镇马家庄、纪家桥子,以及王高镇的郎家营、南河乡的中疃等。同年冬,完成灌区内1条干渠、11条支渠、2条排水沟的土方工程和桥、闸的安装工程。二期工程于1959年冬进行,延长第一分支干渠,经杨家庄子、李家湾和北单村南,东至大家洼。 首次放水于1958年秋,第一分支干渠羊临公路西全线见水。因塌河渡槽出险而停放。1959年修复后又多次放水,漫灌耕地10万余亩。由于工程设计不合理,有灌无排,造成地下水位上升,土地碱化,1962年废弃。 三、扬水站 小清河扬水站及灌区 位于寿光北部卧铺乡、小清河南岸。站址设于郭井子村西塌河左岸,距小清河4公里,由扬水枢纽和灌区两部分组成。扬水站枢纽包括挡潮引水闸、引水渠、交通桥、扬水站和渡槽等。挡潮引水闸位于卧铺乡曹辛庄东北小清河南岸大堤上。引水渠长3960米,在曹辛庄东南跨引水渠设交通桥1座。扬水站位于郭井子村西塌河左岸,以135马力柴油机4台为动力,配套轴流泵4台,扬水能力为3.2立方米/秒。渡槽工程接扬水站压力池,横跨塌河送水,设计过水能力3.2立方米/秒。 灌区位于塌河西岸,规划灌溉面积5万亩,主要受益单位是杨庄乡、卧铺乡、林场、清水泊农场。灌区内有南、北、西3条干渠。南、北干渠在塌河以东。南干渠沿引水渠东侧向南,长9.4公里;北干渠沿塌河右堤,长1.3公里;西干渠在塌河以西,自扬水站压力池向西,长8.6公里。渠系建筑物有干、支渠进水闸、节制闸、交通桥、斗门、渡槽和倒虹吸等。 引水闸工程于1976年4月和10月分两期动工,同年5月和11月竣工。共完成土方47.34万立方米,用工日26.5万个。 扬水站、渡槽两项工程于1976年4月动工,10月主体工程竣工,完成土石方3.03万立方米,用工日4.62万个。同年7月建曹辛桥。 1977年秋,兴修灌区和“北水南调”工程,至1978年上半年,建成渠系建筑物94座,投资35.1万元。修建干渠18.4公里,建支渠7条,长16.3公里。共完成土石方671万立方米,用工日125.7万个。 1980年春,兴建西灌区的干、支渠配套工程,包括干渠生产桥、节制闸与支渠进水闸等,计13座建筑物,8月竣工,投资3.77万元。1982年秋,又投资9.52万元,再次兴建西灌区配套工程。修桥、涵、闸24座,1983年春竣工。 1982年5月,经潍坊地区批准县政府决定兴建挡潮引水闸。同年9月动工,11月竣工,完成土石方1.24万立方米,用工日1.5万个,投资19.9万元。此闸的作用有二:一是防大潮,抵挡海水由此水渠南侵;二是借用小清河感潮作用,涨潮启闸,退潮落闸,每日两次引河水入渠蓄存,延长扬水站的抽水时间,提高扬水站的效益。 为充分发挥扬水站的作用,1983年又对南干渠进行了复修与配套。10月动工,年底竣工。维修干渠9.4公里,配套建筑物6座,共完成土石方8.72万立方米,用工3.46万个。1982年秋,地区拨经费14.7万元,由柴油机提水改为电机上水,1983年10月接通电源使用。该扬水站建成迄今,每年浇地1~1.5万亩。 杨庄扬水站及灌区 杨庄扬水站位于杨庄乡杨家庄子,为灌田洗碱和解决人畜用水而兴建,依借张僧河东支引弥河为水源。 整个工程有拦河引水枢纽、扬水站和灌、排渠系组成。拦河引水枢纽包括拦河闸和引水闸。拦河闸位于杨家庄子村北2公里张僧河支流上,弥河水由此导入。引水闸穿过羊临公路向西引水,至扬水站前池,利用原公路桥加倒拱改建而成。自扬水站向北修筑送水沟和干渠。整个灌区被原县“民建兵团”所建的纵、横路(沟)以及干渠划分为12个大自然方。灌溉渠道分干、支、斗、农、毛5级。支渠东西方向布置,间距为2000米;斗渠南北方向布置,间距为1000米;农渠间距400米;毛渠建于条田沟一侧,每50米1条,为控制干渠水位,建干渠节制闸6座。 该站1977年春兴建,控制灌溉面积2.48万亩,主要受益单位是杨家庄子、宅科、官台、王家庄子等6村庄。土方工程包括送水沟、干渠和羊临公路西沟3项,于1977年5月底竣工。拦河引水枢纽、扬水站和送水沟进水闸3项工程于1977年3月动工,11月底完工,共建站、闸、桥建筑物26座,完成土石方1.66万立方米,用工日1.95万个,投资13.2万元。1978年3月,扬水站干渠进行配套施工,同年10月完成。修建闸、槽10座,投资3.21万元。 该灌区历年共完成土石方25.66万立方米,用工10.41万个,国家投资16.41万元。 1977年7月,开始供羊角沟镇、卫东盐场等单位吃水。1978年春至1980年底,灌田3100亩次。1981~1983年,因弥河断流失去效益。 张屯扬水站及灌区 位于广陵乡张家屯村西,弥河右岸,所处地势西高东低,便于利用弥河潜水,遂决定在此兴建。全部工程由扬水站枢纽和灌区两部分组成。扬水站枢纽包括扬水站、截潜流和引水暗洞3项。属堤后式扬水站,洪水期间不受影响。渠系主要建筑物有生产桥和支渠进水闸,均为砌石、混凝土结构。灌区内干、支渠共长9公里,干、支沟共长14.8公里。 扬水站、截潜流和引水暗洞于1977年3月动工,10月竣工。渠系土方工程于1977年秋动工,30天完成。灌区内的干、支渠(沟)和建筑物于1978年春动工,历时6个月完工。整个灌区完成土石方9.9万立方米,用工日6.3万个,总投资15.1万元(其中国家投资8.9万元,社队自筹6.2万元)。

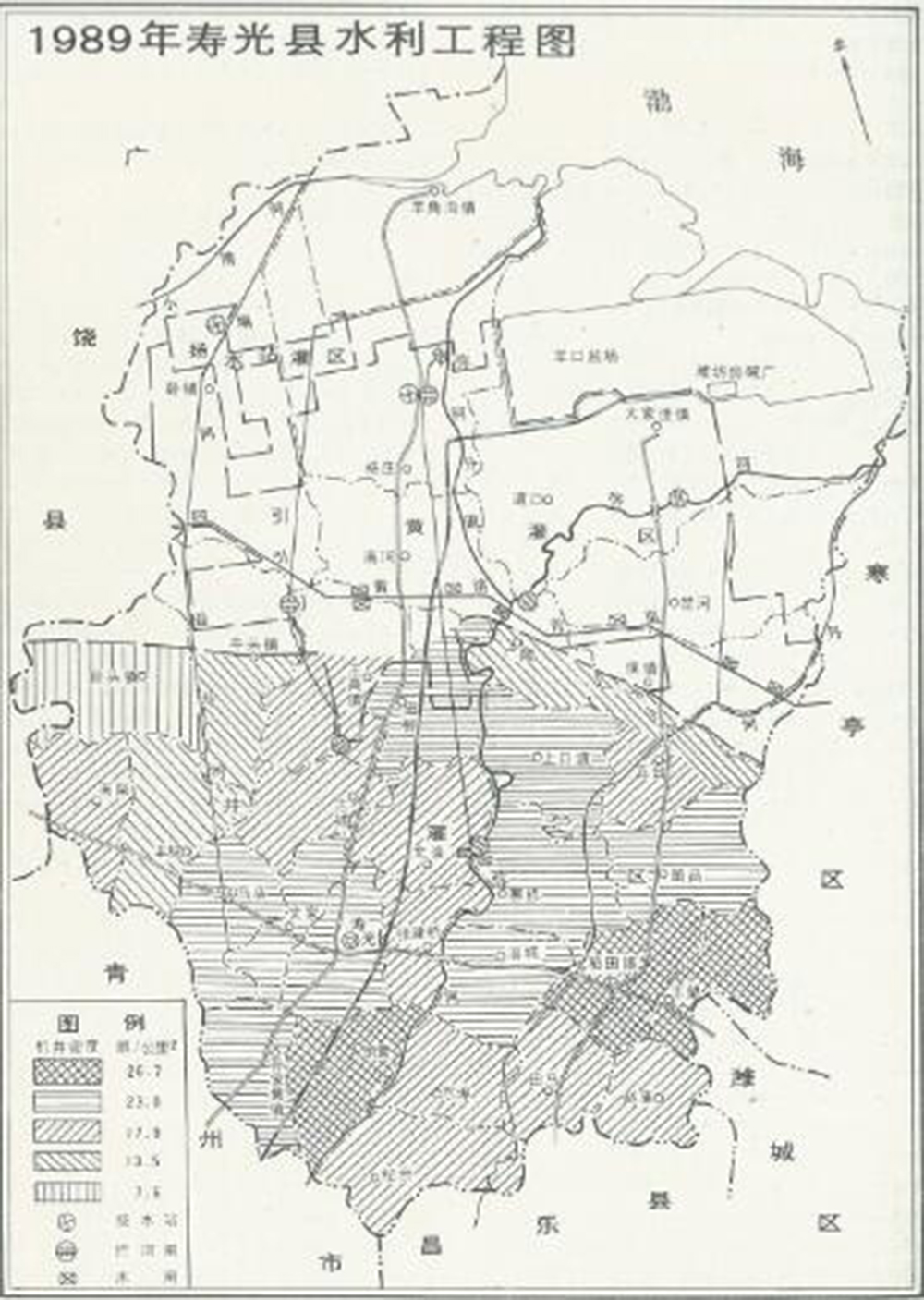

1989年寿光县水利工程图 该站自1978年3月启用,灌田9000亩次。1981年到1983年底,因弥河干涸失去效益。 青邱扬水站及灌区 位于纪台乡青邱以南。受益面积西起周家庄以东,东至青邱,南始寨子村,北至张家庙子一带。涉及20个自然村。 整个工程包括青邱水库溢流坝、青邱扬水站和灌区三部分。 溢流坝系三合土芯墙砌石坝,建于青邱村南。1979年11月动工。翌年,相继完成土方、28米高程以下坝基砌石灰土和下游海漫,及消力池大部分砌石工程。1980年6月,降雨量多,丹河水势大,工地上游虽抓紧围堰排水,仍无济于事。后因水漫工地,被迫停工。至1982年10月再次施工,1983年5月完工。共完成土石方9.1万立方米,用工日10.6万个,国家投资36.5万余元,社队自筹资金28万余元。 扬水站建于青邱村西南角,在溢流坝上游丹河左岸,有机房3间,分上下两层,计划配套135马力柴油机2台,设计扬程8.6米,提水流量0.8立方米/秒。从扬水站向北修石渠700米,至青邱村西北角东西生产路止。配套工程共完成土石方1.2万立方米,用工日9000多个,国家拨款9.6万元。 建成后,因连年天旱雨稀,蓄水有限,迄今无效益。

双王城水库 二、拦河闸 过去,县内无闸坝设施。建国后,先后在弥河、丹河等河流沿岸,兴建了多处拦河引水工程及灌区,至1989年,全县建成较大拦河闸坝17座(内有挡潮闸1座)。 引弥稻改工程 该工程1964年始建,由拦河引水枢纽和东西干渠三部分组成。引水枢纽包括拦河闸和东、西放水洞三项,主要用于南河、杨庄两乡部分村的稻改工程试点,控制灌溉面积5万亩。拦河闸位于南河乡郝家柳杭村东弥河分流上,闸孔宽1.5米,共16孔,总长39米,闸上设有1米宽人行便桥,拦河闸前的左右防洪堤上各建1座放水洞。1964年秋,县成立稻改工程指挥部,组织当时南河、官台、道口3社万名民工,开挖渠系土方工程,历时40天告竣,完成土方156万立方米。1965年2月开始兴建引水枢纽和田间渠系工程,5月竣工,共完成土石方43.74万立方米,用工日22.5万个。开支经费33.04万元。1965年9月,省计委与水利厅拨经费20万元,续建稻改工程。工程项目有二;一是建弥河鹿家拦河坝,抬高水位,确保水源,该坝始建于1965年9月,10月底告竣,二是扩大稻改区,续建田间配套工程,历经5个月,于1966年3月全部完工。共完成干、支渠9条,支渠建筑物85座。 整个工程共完成土石方296万立方米,投用工日93.6万个,投资69.8万元。自1966年4月启用至1969年,受益单位水稻连获丰收,平均单产400斤,高产田达千斤。后因弥河水量渐少,水源缺乏,到1970年不再受益。 弥河杨庄拦河引水工程 杨庄拦河引水枢纽位于北洛乡杨庄村东弥河上,为解决沿弥河两岸10多处乡镇部分村的农田灌溉和人畜用水而建。累计投资63.8万元。该工程由拦河引水枢纽,东、西干渠三部分组成。引水枢纽包括拦河闸和东、西放水闸两项。拦河闸坝全长240米,闸长155.4米,设闸门60孔,净跨2米,东20孔为叠梁闸门,西40孔为钢木结构横轴自动翻板闸门,桥面宽1.5米。在拦河闸前左、右河堤上各建放水闸1座,引水能力各为15立方米/秒。 1966年4月,兴建弥河引水枢纽工程,6月竣工,共完成土石方16.6万立方米,用工日13.2万个,投资37.73万元。1966年8月施工,东、西干渠分二期进行,于翌年春竣工。 1967年4月建成马塘闸,向北放水至营子村西;1973年建成牛头镇拦河闸,向双王城水库送水,1975年冬,张僧河开挖后,送水范围扩及南河、扬庄、卧铺、羊角沟4乡镇。 1978年3月起,将拦河闸原附设便桥改建为钢筋混凝土公路桥,桥面宽7.5米,6月竣工。共完成土石方3.5万立方米,用工日3.95万个,投资14.61万元。 东、西干渠的改建均依农田基本建设要求施工,1978年春动工,至5月底完工。共完成土石方29.3万立方米,用工11.4万个,投入材料费7.7万元。东干渠在与羊(角沟)一田(马)公路相交处建桥带闸两分水,其一继续沿二号县路南侧东去丹河,其二顺羊一田公路西侧北去上口镇东堤村而东入原渠。西干渠自渠首向西北入东张僧河,在尚家庄前建闸两分水,一股顺东张僧河北去,送水至羊角沟;一股向西入尚临干沟,在临泽村西入张僧河,到马塘闸再两分水,向北入马塘沟,向西到牛头镇闸入水库引水渠。 自1966年9月至1983年底,年灌溉亩次5.5万亩左右,累计灌田72.5万亩次。为解决北部人畜用水,平均每年送水600万立方米,累计送水1亿立方米以上。

弥河杨庄拦河闸 周疃灌区拦河枢纽工程 位于本县东北部弥河下游,周疃村以东,分南北两灌区。控制灌溉面积8.73万亩,主要受益单位是大家洼镇的周疃、新兴、双河等19个村庄和侯镇的北宋岭等6个村庄。系1971年昌潍地区生产指挥部批准的基本建设项目。在弥河上建有拦河枢纽工程。 拦河枢纽工程由拦河闸,南、北渠首进水闸组成。拦河闸全长34.4米,共13孔,孔宽2米,安装立轴混凝土梁格钢丝木网水泥闸门,拦河闸两边安装有水轮泵设施,闸上设有4米宽交通桥。为防治闸前淤积,在闸下又设冲刷闸26孔。拦河闸前各建南、北灌渠进水闸1座。南灌区进水闸2孔,北灌区进水闸3孔。北灌区总干渠长2850米,总干渠下设干渠3条,南北向支渠24条。1971年11月到1972年8月,完成了北灌区的枢纽工程和渠系工程。南灌区从渠首向南出干渠,在270米处折向东,长1.1万米,南北向支渠17条。于1972年秋组织施工,年底完成1条长达3000米的干渠和3条支渠。引水枢纽与南北灌区共完成土石方118.2万立方米,用工日44.28万个,投资44.96万元。1973年、1975年和1977年,又对北灌区工程进行了配套和修复。至1983年底,全灌区累计投资56.76万元,国家投入工程补助粮48.58万斤。 该工程自1973年春交付使用,所灌溉之土地,产量渐增。1979~1983年,因弥河断流而失效益。 丹河分流引水提水工程 位于丹河下游。1972年建成,主要受益单位是侯镇的挑沟子、北寨、地沟等42个村,可灌面积4.72万亩,灌排均宜。 整个工程由引水枢纽、丹河分流、引丹干渠以及排灌两用沟等部分组成。引水枢纽包括丹河拦河闸、分流进水闸和引丹干渠进水闸3项。分流进水闸,设闸门5孔,孔宽2米,用5吨启闭机控制。在分流口东侧建丹河拦河闸,设闸门7孔,孔宽2米,上面附设5米宽生产桥。1974年10月动工,年底完工。 丹河分流呈南北向,分流口位于侯镇马家村西北,向北至宋家岭村北入弥河,全长12.9公里。1972年3月动工,4月完工。引丹干渠,全长5.5公里,送水能力2立方米/秒,但未能配套。沿分流在北寨村东北建有固定式扬水站1座,扬水能力0.8立方米/秒。分流引水时,沿两岸村队可安机提水灌田。引丹干渠未能配套。灌排两用沟5支,东西向2支,南北向3支,总长32.5公里;1971年10月动工,11月完工。全部工程完成土方219.24万立方米,用工日60.7万个。总投资13.07万元。 1972~1979年,沿分流两岸村庄提水灌田,粮食产量增加。惜因缺乏完整通盘设计,未形成灌区。 丰产河排灌工程 该工程位于道口乡西部,属围滩河治理工程的一部分,为道口乡西部的主要排水系统,上游在鹿家庄子村西接通弥河,建闸引水,引水能力16.2立方米/秒,以排为主,排灌两用。1976年3月动工,同年6月工成,共完成土石方62.93万立方米,用工22.77万个,投资13.26万元。全工程包括引水闸、丰产河、沿河提水设施以及配套建筑物4部分。引水闸跨度2米,2孔,用5吨手摇启闭机控制。丰产河全长18253米,南北走向,在北单村设有扬水站1座,其他多系临时设施。 建成投用后,提水灌溉收到一定效益。1977~1978年,每年灌水1~2次,受益粮田亩增3成以上。1981年后,弥河枯竭,无灌溉效益。 弥河分流引提水工程 位于南河乡东部弥河分流两岸。沿河分散建站提水,并利用原稻改工程引弥河分流水灌溉农田。该工程由稻改拦河闸及沿分流两岸8座小型扬水站组成。引水借用稻改拦河闸枢纽。扬水站的布置,由南而北,依次递排;南河乡袁刘村东南1座,吴营村前1座,中营村北2座,南岔河村东分流左、右岸各1座,北岔河村东分流左、右岸各1座。 1977年秋,将原稻改西干渠改建成1条长达4800米的新干渠,完成土方14.5万立方米,用工日3.6万个。新渠建成后,因分流断水未生效益。 道口电灌站灌区提水工程 该灌区位于县北部弥河下游左岸,为解决该区域内的人畜用水与农田灌溉而建。 灌区工程由提水枢纽和灌区渠系建筑物两部分组成。提水枢纽包括电灌站和引水防洪闸。电灌站安装两台55千瓦电动机组和两台丰产50型水泵,扬程4.5米。引水防洪闸在集中池前与电灌站连为一体。渠系主要建筑物有南大公路虹吸、干渠节制闸和尾水闸等。灌区内干、支渠5条,长13.3公里,干、支沟5条,长14公里。 1979年春,经县水利局勘测设计,呈报地区水利局获准后,即动工兴建。提水枢纽和渠系主要建筑物于1980年3月开工,同年10月工成。灌区土方工程于1980年秋开始,同年11月竣工。整个工程总计完成土方14.6万立方米,用工日6.6万个,投资14.5万元。电灌站自建成以来,仅于1981年10月底试机放水一次,后因弥河断流,未发挥作用。 丹河杨营灌区引水工程 该灌区位于稻田镇杨营村北老丹河两岸,利用老丹河中游河底高于两岸地面的条件在河上建坝引水,用以灌溉农田,系本县有史以来最早的有控制的自流灌区。整个灌区东西宽3.5公里,南北长8.3公里。灌区内有东西2条干渠,呈南北走向,支渠11条,呈东西走向。灌区枢纽由拦河溢流坝和东西穿堤引水闸组成。 1956年3月,动工兴建灌区枢纽、渠系建筑物及渠系土方工程,同年6月全部竣工。共计完成土方18.28万立方米,砌石0.84万立方米,用工日8.56万个,投资11万元。灌区建成,当年即获效益,1957~1960年曾用于灌田。随着丹河上游水库、闸、坝等拦蓄工程的修建,水源绝而灌区废。 打渔张引黄灌溉工程 设计流量10立方米/秒,计划灌溉面积50万亩,分两次施工。前期工程于1958年春动工,由打渔张工程指挥部统一领导。范围西起广饶县,东至羊临公路,北倚小清河,南介台头镇大坨、北洋头和牛头镇马家庄、纪家桥子,以及王高镇的郎家营、南河乡的中疃等。同年冬,完成灌区内1条干渠、11条支渠、2条排水沟的土方工程和桥、闸的安装工程。二期工程于1959年冬进行,延长第一分支干渠,经杨家庄子、李家湾和北单村南,东至大家洼。 首次放水于1958年秋,第一分支干渠羊临公路西全线见水。因塌河渡槽出险而停放。1959年修复后又多次放水,漫灌耕地10万余亩。由于工程设计不合理,有灌无排,造成地下水位上升,土地碱化,1962年废弃。 三、扬水站 小清河扬水站及灌区 位于寿光北部卧铺乡、小清河南岸。站址设于郭井子村西塌河左岸,距小清河4公里,由扬水枢纽和灌区两部分组成。扬水站枢纽包括挡潮引水闸、引水渠、交通桥、扬水站和渡槽等。挡潮引水闸位于卧铺乡曹辛庄东北小清河南岸大堤上。引水渠长3960米,在曹辛庄东南跨引水渠设交通桥1座。扬水站位于郭井子村西塌河左岸,以135马力柴油机4台为动力,配套轴流泵4台,扬水能力为3.2立方米/秒。渡槽工程接扬水站压力池,横跨塌河送水,设计过水能力3.2立方米/秒。 灌区位于塌河西岸,规划灌溉面积5万亩,主要受益单位是杨庄乡、卧铺乡、林场、清水泊农场。灌区内有南、北、西3条干渠。南、北干渠在塌河以东。南干渠沿引水渠东侧向南,长9.4公里;北干渠沿塌河右堤,长1.3公里;西干渠在塌河以西,自扬水站压力池向西,长8.6公里。渠系建筑物有干、支渠进水闸、节制闸、交通桥、斗门、渡槽和倒虹吸等。 引水闸工程于1976年4月和10月分两期动工,同年5月和11月竣工。共完成土方47.34万立方米,用工日26.5万个。 扬水站、渡槽两项工程于1976年4月动工,10月主体工程竣工,完成土石方3.03万立方米,用工日4.62万个。同年7月建曹辛桥。 1977年秋,兴修灌区和“北水南调”工程,至1978年上半年,建成渠系建筑物94座,投资35.1万元。修建干渠18.4公里,建支渠7条,长16.3公里。共完成土石方671万立方米,用工日125.7万个。 1980年春,兴建西灌区的干、支渠配套工程,包括干渠生产桥、节制闸与支渠进水闸等,计13座建筑物,8月竣工,投资3.77万元。1982年秋,又投资9.52万元,再次兴建西灌区配套工程。修桥、涵、闸24座,1983年春竣工。 1982年5月,经潍坊地区批准县政府决定兴建挡潮引水闸。同年9月动工,11月竣工,完成土石方1.24万立方米,用工日1.5万个,投资19.9万元。此闸的作用有二:一是防大潮,抵挡海水由此水渠南侵;二是借用小清河感潮作用,涨潮启闸,退潮落闸,每日两次引河水入渠蓄存,延长扬水站的抽水时间,提高扬水站的效益。 为充分发挥扬水站的作用,1983年又对南干渠进行了复修与配套。10月动工,年底竣工。维修干渠9.4公里,配套建筑物6座,共完成土石方8.72万立方米,用工3.46万个。1982年秋,地区拨经费14.7万元,由柴油机提水改为电机上水,1983年10月接通电源使用。该扬水站建成迄今,每年浇地1~1.5万亩。 杨庄扬水站及灌区 杨庄扬水站位于杨庄乡杨家庄子,为灌田洗碱和解决人畜用水而兴建,依借张僧河东支引弥河为水源。 整个工程有拦河引水枢纽、扬水站和灌、排渠系组成。拦河引水枢纽包括拦河闸和引水闸。拦河闸位于杨家庄子村北2公里张僧河支流上,弥河水由此导入。引水闸穿过羊临公路向西引水,至扬水站前池,利用原公路桥加倒拱改建而成。自扬水站向北修筑送水沟和干渠。整个灌区被原县“民建兵团”所建的纵、横路(沟)以及干渠划分为12个大自然方。灌溉渠道分干、支、斗、农、毛5级。支渠东西方向布置,间距为2000米;斗渠南北方向布置,间距为1000米;农渠间距400米;毛渠建于条田沟一侧,每50米1条,为控制干渠水位,建干渠节制闸6座。 该站1977年春兴建,控制灌溉面积2.48万亩,主要受益单位是杨家庄子、宅科、官台、王家庄子等6村庄。土方工程包括送水沟、干渠和羊临公路西沟3项,于1977年5月底竣工。拦河引水枢纽、扬水站和送水沟进水闸3项工程于1977年3月动工,11月底完工,共建站、闸、桥建筑物26座,完成土石方1.66万立方米,用工日1.95万个,投资13.2万元。1978年3月,扬水站干渠进行配套施工,同年10月完成。修建闸、槽10座,投资3.21万元。 该灌区历年共完成土石方25.66万立方米,用工10.41万个,国家投资16.41万元。 1977年7月,开始供羊角沟镇、卫东盐场等单位吃水。1978年春至1980年底,灌田3100亩次。1981~1983年,因弥河断流失去效益。 张屯扬水站及灌区 位于广陵乡张家屯村西,弥河右岸,所处地势西高东低,便于利用弥河潜水,遂决定在此兴建。全部工程由扬水站枢纽和灌区两部分组成。扬水站枢纽包括扬水站、截潜流和引水暗洞3项。属堤后式扬水站,洪水期间不受影响。渠系主要建筑物有生产桥和支渠进水闸,均为砌石、混凝土结构。灌区内干、支渠共长9公里,干、支沟共长14.8公里。 扬水站、截潜流和引水暗洞于1977年3月动工,10月竣工。渠系土方工程于1977年秋动工,30天完成。灌区内的干、支渠(沟)和建筑物于1978年春动工,历时6个月完工。整个灌区完成土石方9.9万立方米,用工日6.3万个,总投资15.1万元(其中国家投资8.9万元,社队自筹6.2万元)。

1989年寿光县水利工程图 该站自1978年3月启用,灌田9000亩次。1981年到1983年底,因弥河干涸失去效益。 青邱扬水站及灌区 位于纪台乡青邱以南。受益面积西起周家庄以东,东至青邱,南始寨子村,北至张家庙子一带。涉及20个自然村。 整个工程包括青邱水库溢流坝、青邱扬水站和灌区三部分。 溢流坝系三合土芯墙砌石坝,建于青邱村南。1979年11月动工。翌年,相继完成土方、28米高程以下坝基砌石灰土和下游海漫,及消力池大部分砌石工程。1980年6月,降雨量多,丹河水势大,工地上游虽抓紧围堰排水,仍无济于事。后因水漫工地,被迫停工。至1982年10月再次施工,1983年5月完工。共完成土石方9.1万立方米,用工日10.6万个,国家投资36.5万余元,社队自筹资金28万余元。 扬水站建于青邱村西南角,在溢流坝上游丹河左岸,有机房3间,分上下两层,计划配套135马力柴油机2台,设计扬程8.6米,提水流量0.8立方米/秒。从扬水站向北修石渠700米,至青邱村西北角东西生产路止。配套工程共完成土石方1.2万立方米,用工日9000多个,国家拨款9.6万元。 建成后,因连年天旱雨稀,蓄水有限,迄今无效益。
