第二节 湖内疏浚

视图

档案浏览器

  第二节 湖内疏浚
南四湖内阻水区段较多,加之苇草丛生,严重影响湖内行洪。为打开湖内行洪通道,提高湖区行洪能力,对湖内进行了多次疏浚工程建设。 2007年12月30日,南四湖湖内暨泗河治理工程奠基仪式举行。

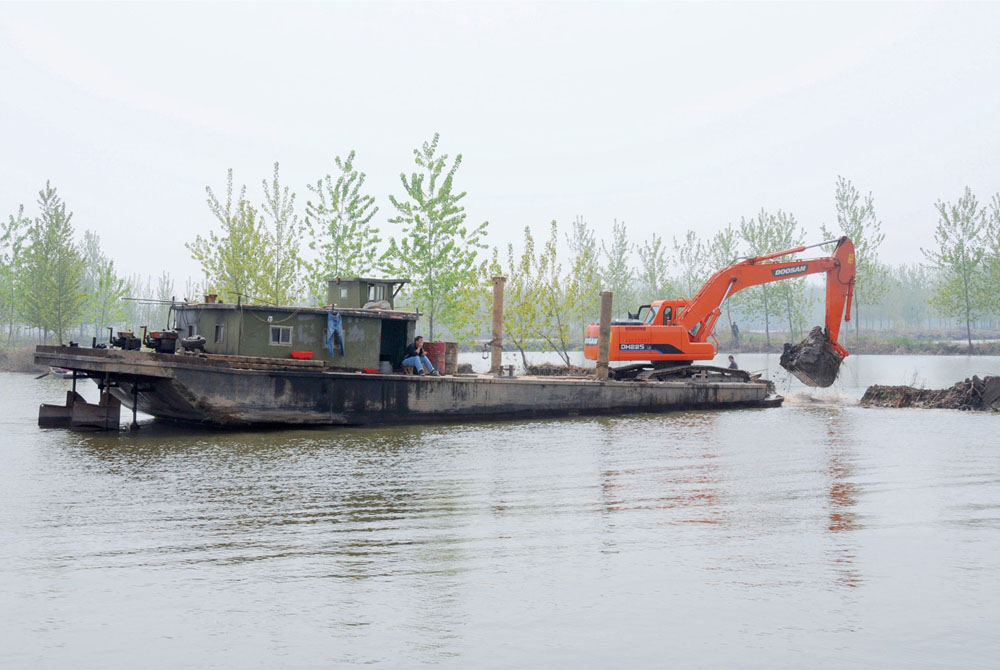

闸下西股引河 设计全长25.9公里,分三段:自第三节制闸开始,向西南与湖腰扩大深槽相接,长3.95公里,为上段;向下与深槽合并后至沿河口为中段,长9.35公里,沿河口以下沿湖西航道至鹿口河再转东南,长12.6公里,为下段;其中中段引河1978年11月开工,1983年完成,开挖长度8.58公里,挖宽300米,河底高程30.29米。引河上下段工程,因占压补偿矛盾协调工作未果,未批复实施。1991年11月,省水利厅确定,先在山东境内开工,至1992年6月,完成1+300~2+800段长1500米的挖河施工任务。剩余河段北端1268米及南端800米的工程施工,淮委在2006年作出批复,采用挖泥船施工,中国人民解放军武警水电部队施工,2006年12月开工,2008年汛前完成。 湖内行洪槽 包括上、下级湖行洪槽两部分。其中上级湖行洪道位于南阳岛卡口段,沿南阳岛东西各布设一道,长度分别为4.8公里和7公里,行洪槽底宽200米,底高程32米,采用机械化施工,1998年12月开工,2004年4月完成。下级湖行洪道长11公里,自一闸、二闸人工引河南端起,直下东南,经沿河庄台东大捐庄台西,到刘楼止,底宽200米,底高程30.5米。1998年12月1日开工,1999年6月底完成。经省发改委批准的湖内深槽扩挖应急工程,2004年11月开工,2005年4月竣工。工程从城潡河口,对着二级坝一、二闸方向下往东南,至宋闸航道止,全长2300米,底宽400米,底高程30.8米。 湖内浅槽工程施工现场 (2009年 蒋继东摄)
湖内浅槽工程 由四段浅槽开挖工程组成,该工程按50年一遇防洪标准设计,工程级别为乙级,浅槽总长41公里。浅槽一位于南阳镇西侧,开挖长度8公里;浅槽二位于南阳镇东侧,开挖长度6公里;浅槽三位于二级坝闸以下,开挖长度14公里;浅槽四位于二级坝闸上,开挖长度13公里。浅槽一、二底宽500米,底高程30.79米;浅槽三底宽500~700米,底高程30.29米;浅槽四底宽800米,渐变至二级坝闸前2600米,底高程30.79米。2007年12月30日工程开工,2013年3月竣工验收。
